Plan de lansare a etichetelor electronice la raft pentru comerțul cu amănuntul în mai multe-magazine

Jul 14, 2026

Leave a message

Un pilot de succes nu garantează o lansare reușită a etichetelor electronice-la nivel de lanț. Pilot testează dacă tehnologia și modelul de operare pot funcționa într-un mediu controlat. O lansare trebuie să reproducă acest rezultat în magazine cu diferite amenajări, instalații, rețele, sortimente, programe de promovare, niveluri de personal și nevoi de asistență.

Retail IT and store operations teams managing a multi-store electronic shelf label rollout in a supermarket

Luați în considerare un model tipic de eșec. Un comerciant cu amănuntul finalizează un pilot curat într-un supermarket standard, apoi programează zece magazine de producție într-un singur val. Două locații folosesc configurații POS mai vechi, trei au dispozitive extinse de congelare și una nu a primit adaptoarele de montare corecte. Instalarea începe la timp, dar auditurile de preț, legarea etichetelor și cererea de asistență se depărtează rapid de proiectul pilot. Problema nu este că etichetele electronice ale raftului nu funcționează. Problema este că proiectul pilot a fost extins înainte ca controalele de lansare să fie gata.

Prin urmare, comercianții au nevoie de mai mult decât un calendar de instalare. Ei au nevoie de un plan electronic de lansare a etichetelor de raft care să definească care magazine sunt gata, cum sunt dimensionate valurile de lansare, cum funcționează transferul și derularea înapoi, cine deține fiecare decizie, cum sunt instruiți angajații, cum este controlat stocul de rezervă și ce dovezi sunt necesare înainte de a începe următorul val.

Comercianții cu amănuntul care evaluează încă tehnologia completă ar trebui să examineze mai întâi cele disponibilesoluții electronice de etichetare pentru rafturisi intelegecum funcționează un sistem ESL de la platforma de prețuri până la raftul fizic.

Răspuns rapid:O implementare ESL de încredere în mai multe-magazine ar trebui să clasifice magazinele în arhetipuri repetabile, să verifice pregătirea înainte de programare, să dimensioneze valurile de lansare în funcție de capacitatea de instalare și de asistență, să controleze reducerea prețului, să definească declanșatorii de rollback, să antreneze fiecare rol operațional, să mențină stocul de rezervă adecvat, să ruleze o perioadă de hiperîngrijire măsurabilă și să folosească criterii formale de intrare și ieșire pentru fiecare val.



Ce se schimbă după ce un pilot ESL este aprobat?

Un pilot, o lansare și operațiuni{0}}în stare stabilă răspund la diferite întrebări.

Etapa Proiectului Scopul principal Decizie primară
Pilot Validați tehnologia, fluxurile de lucru, integrarea și cazul de afaceri Ar trebui comerciantul să continue?
Rola Repetați designul aprobat în mai multe magazine fără a pierde controlul Cât de repede și în ce condiții ar trebui să se extindă retailerul?
Operațiuni de-stare constantă Monitorizați, sprijiniți, întrețineți și îmbunătățiți sistemul implementat Cine deține sistemul după plecarea echipei de proiect?

Comparison of ESL pilot, multi-store rollout, and steady-state retail operations

Un pilot bun ar trebui să producă dovezi despre acuratețea prețului, fiabilitatea actualizării, acoperirea gateway-ului, fluxurile de lucru ale angajaților, stabilitatea montării și costurile de operare. Lansarea transformă aceste constatări în standarde repetabile. Înainte de scalare, echipa de proiect ar trebui să aibă:

  • Un model-arhetip de magazin aprobat;
  • O etichetă, șablon și matrice de montare;
  • Un gateway standard și un design de rețea;
  • Produs documentat, preț și reguli de promovare;
  • O poartă-de pregătire a magazinului;
  • O procedură de trecere și derulare înapoi;
  • Materiale de instruire bazate{0}}rolurilor;
  • Un stoc-de rezervă și un model de înlocuire;
  • Un model de hypercare și de asistență-pe termen lung;
  • Praguri de performanță{0}}la nivel de val.

Nu tratați lansarea ca pe o versiune mai mare a pilotului. Un magazin compact, un supermarket standard și o locație mare cu cutii frigorifice pot necesita echipamente diferite, dimensiuni ale echipajului, ferestre de instalare și aranjamente de suport.



Creați arhetipuri de magazin înainte de programarea implementării

Gestionarea fiecărui magazin ca un proiect complet unic creează o muncă de planificare inutilă. Tratarea fiecărui magazin ca fiind identică creează risc operațional. O abordare practică este de a grupa magazinele în arhetipuri pe baza caracteristicilor fizice, tehnice și operaționale.

Three retail store archetypes used to plan electronic shelf label deployment

Factorul de arhetip Întrebări la care să răspunzi
Format magazin Este un magazin universal, un supermarket standard, un magazin de-format mare, o farmacie sau o locație în stil depozit-?
Volumul etichetei Câte etichete sunt necesare și ce dimensiuni, culori și șabloane sunt necesare?
Profil de fixare Ce șine, cârlige, coșuri, rafturi de sticlă, uși congelatoare, capace și accesorii promoționale sunt prezente?
Proiectarea rețelei Câte gateway-uri sunt necesare și unde sunt zonele dificile de acoperire?
Activitate de stabilire a prețurilor Cât de des se schimbă prețurile obișnuite, promoțiile, reducerile și corecțiile de urgență?
Conditii de instalare Se poate lucra în timpul orelor de tranzacționare sau este necesar accesul de noapte?
Profilul angajatului Ce roluri, schimburi, limbi și niveluri de permisiuni trebuie să fie acceptate?
Model suport Magazinul are nevoie de hypercare pe site-ul-, asistență la distanță sau stoc regional de rezervă?

Odată ce un arhetip a fost validat, comerciantul își poate reutiliza lista de materiale, regulile de montare, designul gateway-ului, scriptul de testare, secvența de instalare, pachetul de instruire și planul de asistență. Designul fizic ar trebui să fie coordonat cu cel detaliatprocesul de instalare a etichetei electronice la rafturi.

Arhetipurile magazinului ar trebui să reflecte și tehnologia de afișare selectată. Dimensiunea etichetei, comportamentul de reîmprospătare, condițiile de vizualizare și conținutul promoțional pot diferi între departamente. Comparația dintreEtichete LCD și E-raft cu cernealăpoate ajuta la clarificarea unde se potrivesc diferite formate.



Construiți o poartă de pregătire a magazinului

Un magazin nu ar trebui să intre într-un val de implementare pur și simplu pentru că apare în calendar. Ar trebui mai întâi să treacă o evaluare formală a pregătirii susținută de dovezi.

Element de pregătire Dovezi Proprietar tipic Blocare?
Product master validat Raport-SKU duplicat, inactiv și identificator-lipsă Echipa de date-produs Da
Sortiment de magazin confirmat Listă SKU activă-aprobată Merchandising Da
Interfață POS sau ERP testată Rezultatul-testului de regresie Retail IT Da
Cantități pe etichetă confirmate Depozitați lista de materiale Manager de proiect Da
Hardware de montaj aprobat Fixare-pentru-montarea matricei Operațiuni de depozitare Da
Locații de gateway aprobate Studiu pe site și plan de acoperire Echipa de rețea Da
Antrenament finalizat Înregistrări de prezență și{0}}evaluare a sarcinilor Manager magazin Da
Stoc de rezervă livrat Numărarea inventarului fizic Logistică De obicei
Asistență-live atribuită Lista de asistență și contacte de escaladare Suport plumb Da
Planul de retragere a fost aprobat Plan semnat de trecere și recuperare Guvernarea programului Da

În cazul în care GTIN este utilizat în masterul de produs, comerciantul trebuie să-și alinieze regulile de identificare-produsului cuCadrul GS1 Global Trade Item Number. Identificatorii produselor, identificatorii magazinului și legăturile etichetelor trebuie validate înainte ca echipa de instalare să ajungă la magazin.

Exemplu de pregătire finalizată

Următorul exemplu este ilustrativ și arată modul în care o poartă de pregătire poate împiedica lansarea-condusă de program-live.

Articol Stare Dovada sau problema Proprietar Data scadenței
Maestru de produs Gata Toate SKU-urile active au trecut validarea Echipa de date Complet
Integrare POS Gata Testele de preț unic și lot au trecut Retail IT Complet
Suport pentru congelator Blocat Adaptoarele corecte nu au sosit Logistică Trei zile întârziere
Instruire în magazin Condiţional Angajații-de noapte necesită în continuare evaluare Manager magazin T-2 zile
Acoperire suport Gata Au fost confirmate-conducerea pe site și escaladarea de la distanță Suport plumb Complet

ESL store readiness review blocked by missing freezer mounting adapters before go-live

Acest magazin nu ar trebui să continue până când problema de blocare a instalării nu este rezolvată. O promisiune verbală că părțile sunt „pe drum” nu este același lucru cu pregătirea fizică.

Utilizați stări clare de pregătire

  • Gata:Toate cerințele critice sunt complete și dovedite.
  • Gata cu condiții:Articolele minore deschise au proprietari, date și nu au niciun efect material asupra prețului sau siguranței.
  • Nu este gata:O cerință critică rămâne incompletă.
  • Amânat:Magazinul necesită reproiectare, lucrări de construcție, o actualizare a sistemului sau reprogramare.



Alegeți o strategie de lansare a valului

Un val de lansare este un grup controlat de magazine desfășurate în aceeași perioadă a proiectului. Metoda corectă de grupare depinde de logistică, asemănarea magazinului, prioritatea afacerii și risc.

Strategia Valurilor Cea mai bună utilizare Avantajul principal Riscul principal
Geografic Magazine concentrate într-un oraș sau regiune Reduce călătoriile și simplifică sprijinul regional Magazinele din aceeași regiune pot folosi aspecte sau sisteme diferite
Store Archetype Locații cu dispozitive similare, volume de etichete și design de rețea Face standardele de instalare mai ușor de repetat Magazinele pot fi dispersate geografic
Pe baza-riscurilor Valuri timpurii de producție Prioritizează locațiile pregătite, cu risc redus- Poate întârzia magazinele complexe care au nevoie de învățare timpurie
-Prioritate pentru afaceri Locații promoționale, de reglementare sau{0}}cu forță de muncă ridicată Vizează mai întâi cea mai puternică valoare de afaceri Urgența comercială poate depăși pregătirea tehnică
Hibrid Cele mai multe-programe de lanț Echilibrează geografia, arhetipul, riscul și prioritatea afacerii Necesită reguli de selecție disciplinate

Pentru majoritatea retailerilor, un model hibrid este cel mai practic. Un val poate include magazine pregătite într-o regiune, dar numai locații aparținând unor arhetipuri aprobate și care utilizează versiuni POS compatibile.

Retail rollout team grouping supermarkets into controlled electronic shelf label deployment waves



Calculați capacitatea de undă înainte de data angajării

Mărimea valului ar trebui să fie limitată atât de capacitatea de instalare, cât și de capacitatea de asistență post-go-live. Un proiect poate instala mai multe magazine decât poate stabiliza.

Formula capacității de instalare

Capacitate zilnică de etichetă=Număr de echipaj × Ore productive per echipaj × Etichete instalate pe echipaj-Oră × Factor de utilizare

Zile de instalare estimate=Total etichete în val ÷ Capacitate zilnică de etichetă

Factorul de utilizare ia în considerare pauzele, accesul la magazin, schimbările de fix, călătoriile în interiorul magazinului, excepțiile dispozitivelor, renumărările și auditurile de preț. Formula este un model de planificare, nu un reper în industrie.

Exemplu ilustrativ de capacitate

Intrare Exemplu
Magazine în valul propus 6
Etichete medii per magazin 4,000
Echipajele de instalare 4
Ore productive pe echipaj pe zi 7
Etichete instalate pe -oră de echipaj 85
Factorul de utilizare 0.75

Capacitatea zilnică estimată este de 1.785 de etichete. Prin urmare, un val de 24.000 de etichete-ar necesita aproximativ 13,5 zile de echipaj înainte de timp suplimentar pentru lucrul la gateway, testarea de acceptare, călătoria și reluare.

Capacitatea de suport trebuie, de asemenea, să limiteze valul

Dacă biroul de asistență și echipa de hypercare pot sprijini în mod activ doar patru magazine noi simultan, valul de șase-store propus este prea mare, chiar dacă echipajele de instalare îl pot finaliza. Dimensiunea finală a undei ar trebui să fie cea mai mică dintre:

  • Capacitatea bazată{0}}instalării;
  • Capacitatea bazată{0}}logistică;
  • Capacitatea de asistență-furnizorului;
  • Capacitatea de hiperîngrijire;
  • Numărul de magazine care au trecut de pregătirea.

Ipotezele de cost ar trebui testate în raport cu cazul complet de afaceri, mai degrabă decât doar hardware. TheCadru de calcul ESL ROIiar analiza luicostul real al etichetelor electronice pentru rafturipoate ajuta la structurarea acestor ipoteze.

ESL rollout wave capacity limited by installation, logistics, hypercare, and store readiness



Definiți criteriile de intrare și ieșire pentru fiecare val

Criteriile de intrare determină dacă un val poate începe. Criteriile de ieșire determină dacă următorul val poate continua. Aceasta este o decizie de guvernare, nu doar o decizie de programare. TheDiscuția Project Management Institute despre guvernarea proiectuluioferă o referință mai largă pentru drepturile de decizie, supraveghere și responsabilitate.

Criterii ilustrative de intrare

  • Fiecare magazin a trecut de poarta pregătirii;
  • Sunt disponibile hardware, gateway-uri, suporturi, unelte și piese de schimb;
  • Interfețele POS, ERP, middleware și ESL au trecut testul de regresie;
  • Datele despre produse și prețuri din magazin au fost validate;
  • Planurile de instalare au fost aprobate;
  • Formarea obligatorie a angajaților a fost finalizată;
  • Listele de asistență și contactele de escaladare sunt active;
  • Au fost aprobate deciziile de reducere,-înghețare a prețurilor și retragere;
  • Nu a rămas niciun defect critic nerezolvat din valul anterior.

Criterii de ieșire ilustrative

  • Niciun preț critic nerezolvat sau incident de securitate;
  • Auditurile de preț îndeplinesc pragul de acceptare aprobat;
  • Performanța actualizării îndeplinește nivelul de serviciu convenit;
  • Actualizările eșuate sunt vizibile și controlate;
  • Precizia legată de produs-la-etichetă atinge obiectivul;
  • Performanța gateway-ului și a rețelei sunt stabile;
  • Angajații magazinului pot îndeplini sarcinile de rutină;
  • Cererea de asistență a scăzut la pragul de-stare de echilibru;
  • Relucrarea instalării a fost corectată;
  • Următorul val a încorporat modificările necesare.

Un val nu este complet când echipajele de instalare pleacă. Este complet atunci când magazinele sunt stabile și echipa de guvernare are suficiente dovezi pentru a lua următoarea decizie.



Creați un plan detaliat de schimbare a magazinului

Cutover este tranziția controlată de la procesul existent de etichetare-la rafturi la noul model de operare ESL. Ar trebui să definească sistemele, magazinele, departamentele, fereastra de timp, proprietarii de decizie, regulile de preț, tratamentul etichetelor de hârtie-, secvența de testare și declanșatorii de retragere.

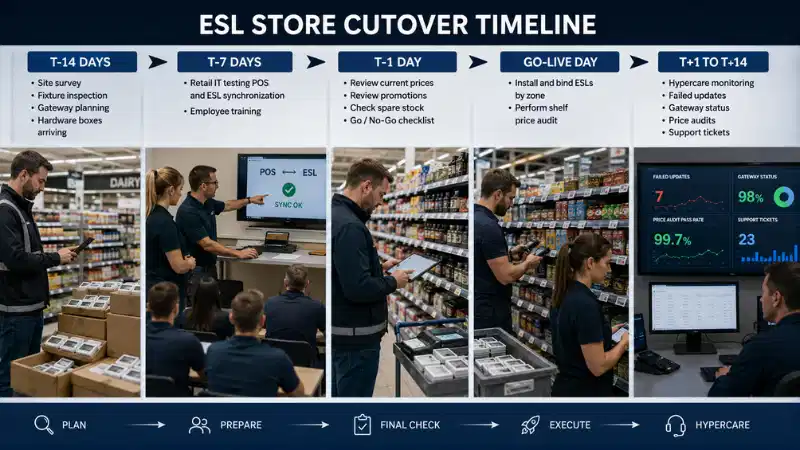

Cronologie ilustrativă de tăiere

Timp Acțiuni necesare
T-14 zile Confirmați sortimentul și eticheta cantităților; completați sondajul pe site; aproba gateway-uri și monturi; revizuirea promoțiilor; verificați livrarea hardware-ului și a pieselor de schimb.
T-7 zile Rulați testele finale de sincronizare; pregătirea completă a angajaților; validarea conturilor; confirmarea zonelor de instalare; revizuirea procedurilor de rollback și escaladare.
Ziua T-1 Verificați cele mai recente prețuri și promoții; confirma monitorizarea; numără piesele de schimb; revizuirea elementelor de pregătire deschise; organizați întâlnirea finală sau nu-go.
Accesați-Ziua live Instalați și legați pe zonă; auditează fiecare zonă finalizată; testați o actualizare și un lot controlat; înregistrarea eșecurilor; obține acceptarea magazinului.
T+1 la T+14 Examinați actualizările eșuate, auditurile de preț, starea gateway-ului, biletele de asistență, soluțiile de soluționare ale personalului, inversarea promoțiilor, reelaborarea și dovezile de ieșire din hypercare.

Electronic shelf label store cutover timeline from T-14 days through post-go-live hypercare

Planul de trecere ar trebui să coordoneze și porțiunea wireless a implementării. Cantitatea de gateway, acoperirea, interferența și comportamentul de recuperare depind de arhitectura de comunicare aleasă. Vezi comparația deComunicație Bluetooth, Wi-Fi și Sub-GHz ESL.



Decideți dacă este necesară înghețarea prețurilor

O înghețare a prețurilor este o restricție temporară a modificărilor de preț sau de promoție în timpul trecerii. Poate simplifica tranziția, dar nu este potrivit pentru fiecare comerciant cu amănuntul.

O înghețare poate ajuta când O înghețare poate fi nepotrivită când
Etichetele de hârtie și ESL-urile vor funcționa împreună pentru scurt timp Preturile se schimba continuu
Un număr mare de produse sunt legate pentru prima dată Cerințele de reglementare sau concurența împiedică înghețarea
Echipa are nevoie de o bază de audit stabilă Lansarea se întinde pe mai multe zile de tranzacționare
Nu este programată nicio promoție majoră Platforma este concepută pentru a procesa actualizări live în timpul instalării

Dacă se utilizează o înghețare, documentați ora de începere și de sfârșit, modificările de urgență permise, tratarea tranzacțiilor blocate, secvența de lansare, controalele versiunilor și auditul final al sincronizării. Comercianții cu amănuntul care utilizează frecvent modificări automate ar trebui, de asemenea, să coordoneze trecerea cu acesteaProces dinamic de stabilire a prețurilor ESL.



Gestionați etichetele de hârtie în timpul tranziției

Planul de lansare ar trebui să definească când sunt eliminate etichetele de hârtie existente și ce rezervă de urgență rămâne disponibilă. Abordările obișnuite includ înlocuirea zonă-cu-zonă după fiecare audit de preț, copie de rezervă temporară pe hârtie în biroul magazinului sau etichete de hârtie numai pentru corpurile care nu sunt încă aprobate pentru ESL.

Regula cheie este simplă: un raft nu trebuie să prezinte două prețuri active conflictuale. Consecințele comerciale ale prețurilor de raft inconsecvente sunt discutate înce se întâmplă atunci când afișarea prețurilor este greșită.

Când calculați beneficiile pentru forță de muncă și tranziție, comparați întregul proces digital cu fluxul de lucru pe hârtie existent. Analiza deetichete electronice de rafturi versus etichete de hârtieoferă o bază utilă.

Zone-by-zone supermarket transition from paper shelf labels to active electronic shelf labels



Definiți procedurile de retragere și continuitate{0}}de afaceri

Un plan de retragere explică modul în care vânzătorul cu amănuntul va conține sau va inversa o trecere eșuată. Ar trebui testat înainte de lansare-live, în loc să fie scris după un incident.

TheGhid de planificare-NIST de urgențăoferă un cadru mai larg pentru evaluarea cerințelor de recuperare a sistemului, a priorităților și a rezistenței operaționale.

Posibile declanșatoare de retragere

  • Prețuri de raft incorecte pe scară largă;
  • Prețurile POS și ESL nu se sincronizează;
  • -Produs la scară largă-pentru a-eticheta erori de legare;
  • O promoție nu poate începe sau se încheie corect;
  • Acoperirea gateway-ului este instabilă;
  • Tranzacțiile dispar fără alerte;
  • Angajații magazinului nu pot îndeplini sarcini esențiale;
  • Are loc o eroare de securitate sau de control{0}}accesului;
  • Sistemul nu este disponibil fără o cale de recuperare fiabilă.

Definiți domeniul de rollback

Domeniul de aplicare Exemplu Autoritatea tipică
O singură etichetă Legare incorectă sau dispozitiv deteriorat Asistență pentru magazin
Un departament Problemă de montare, șablon sau acoperire într-o singură zonă Manager magazin și IT
Un singur magazin Integrarea-la scară a magazinului sau eșecul prețului Liderul programului și proprietarul prețurilor
Un val Eșec repetat de proiectare în magazine similare Consiliul de guvernare

Electronic shelf label rollback scope from one label to an entire deployment wave

Verificarea finală ar trebui să demonstreze ce prețuri, șabloane și legături au fost restaurate, cine a autorizat acțiunea, ce tranzacții corective au fost emise și dacă a fost reintrodusă copierea de rezervă pe hârtie.



Utilizați o matrice de severitate a defectelor

Nu orice problemă ar trebui să blocheze următorul val. Un model de severitate documentat împiedică echipele să trateze problemele cosmetice și-clienții care se confruntă cu eșecuri de preț ca echivalent.

Severitate Exemplu Răspuns necesar Efect de val
Critic Prețuri incorecte-care se confruntă cu clientul, pierderea tacută a tranzacțiilor, încălcarea securității sau nicio cale de recuperare Limitarea imediată, escaladarea executivă și corectarea cauzei-rădăcină Opriți sau întrerupeți
Ridicat Eșecuri repetate de legare, zonă instabilă de gateway sau inversare eșuată a promovării Corectați înainte de extindere și retestați De obicei, faceți o pauză
Mediu Confuzie de antrenament, pași excesivi de sprijin sau reluare localizată a montajului Atribuiți proprietarul și includeți corecția în următorul val Continuare condiționată
Scăzut Formularea documentației, alinierea șablonului cosmetic sau probleme de inventar care nu-blochează Urmăriți stocul de îmbunătățiri Continua



Creați un RACI de lansare

Responsabilitățile de lansare nu ar trebui să rămână cu o „echipă de proiect” nedefinită. Un RACI identifică cine este responsabil, responsabil, consultat și informat.

R=responsabil, A=responsabil, C=consultat, am=informat

Activitate Retail IT Operațiuni de magazin Furnizor Instalator Prețuri / Merchandising Help Desk Guvernare
Aprobarea pregătirii magazinului C R C C C I A
Test de integrare POS și ESL A/R I C I C I I
Gateway și pregătirea rețelei A/R C C C I I I
Instalarea și legarea etichetelor C C C A/R I I I
Validare preț și promoție C R C I A I I
Decizia-live C C C I C I A/R
Triajul incidentelor C C C I I A/R I
Autorizație de retragere R C C I R I A

Responsabilitățile furnizorului, orele de asistență, procesul de înlocuire, politica de-actualizare a software-ului și angajamentele de escaladare ar trebui, de asemenea, reflectate în contract. Comparația dintreproducători de etichete electronice pentru rafturipoate sprijini evaluarea timpurie a furnizorilor.



Planificați etichete de rezervă și stoc de schimb

Stoc de rezervă insuficient poate lăsa etichetele deteriorate sau lipsă nerezolvate. Stocul excesiv poate crea un inventar neutilizat atunci când modelele, șabloanele sau standardele de montare se modifică.

Cerință inițială de rezervă=Etichete instalate × Planificarea ratei de rezervă + Previziune nouă-Cerere SKU + Înregistrare de înlocuire cunoscută + Stoc de siguranță

Aceasta este o formulă de planificare, nu un reper universal. Rata de rezervă ar trebui să reflecte dimensiunea etichetei, formatul magazinului, expunerea la deteriorare, refrigerarea, timpul de livrare al furnizorului, ținta de service, modificările așteptate ale sortimentului, capacitatea de transfer între magazine și riscul de învechire a modelului.

Inventarul de rezervă poate include

  • Etichete după model, mărime și culoare;
  • Gateway-uri și surse de alimentare;
  • Șine, cârlige, cleme și adaptoare;
  • Suporturi pentru congelator si frigider;
  • Dispozitive de legare sau scanare;
  • Baterii de schimb, acolo unde este cazul;
  • Instrumente de instalare și diagnosticare.

Un comerciant cu amănuntul poate păstra stoc de urgență în fiecare magazin, rezerve regionale pentru înlocuitori obișnuiți și stoc central pentru modelele cu frecvență mai mică-. Designul ar trebui să echilibreze viteza de înlocuire cu controlul stocurilor.

Regional spare inventory of electronic shelf labels, gateways, mounts, and binding equipment



Antrenați diferite roluri pentru diferite sarcini

O sesiune de antrenament generic nu este suficientă. Asociații de magazine, managerii, echipele IT, echipele de stabilire a prețurilor, birourile de asistență și instalatorii au responsabilități diferite.

Rol Competența necesară
Asociat magazin Inspectați, legați, mutați și înlocuiți o etichetă
Director de departament Verificați prețurile, promoțiile și excepțiile locale
Manager magazin Aprobați acțiunile locale și escaladați problemele critice
Retail IT Monitorizați interfețele, gateway-urile, cozile, accesul și recuperarea
Prețuri și comercializare Controlați datele despre produse, șabloanele, promoțiile și corecțiile
Birou de asistență Clasificați incidentele, colectați dovezi și direcționați corect cazurile
Operațiuni regionale Examinați pregătirea magazinului și performanța valului
Instalator Respectați standardele de montare, legare, testare și documentare

Formarea ar trebui să fie măsurată prin finalizarea sarcinii, mai degrabă decât prin prezență. Angajații trebuie să demonstreze că pot recunoaște o actualizare eșuată, pot corecta o problemă de bază obligatorie, pot înlocui un dispozitiv, pot verifica o promovare și pot escalada un incident cu informațiile necesare despre tranzacție, etichetă, produs, magazin și oră.



Rulați un centru de comandă Go-Live

Pentru primele valuri sau magazine complexe, un centru de comandă temporar live-creează un canal de decizie și comunicare.

Participanți recomandați

  • Lider de program sau lansare;
  • Proprietar de retail IT și integrare;
  • Reprezentant-operațiuni magazin;
  • Proprietar de prețuri sau de comercializare;
  • Conducator tehnic furnizor;
  • Cablu de instalare;
  • -leader birou de asistență;
  • Manager regional.

Ce monitorizează Centrul de Comandă

  • Magazinele au început, s-au finalizat, s-au blocat și s-au retras;
  • Etichete instalate și legate;
  • Preț{0}}rata de promovare a auditului;
  • Etichete offline și starea gateway-ului;
  • Actualizări eșuate și întârziate;
  • Deschideți defecte critice și mari;
  • Activarea și inversarea promovării;
  • Tichete de suport și timpi de răspuns;
  • Consum de rezervă-stoc;
  • Luați, întrerupeți sau anulați deciziile.

În timpul lansării-live, echipa se poate întâlni la puncte de control fixe, cum ar fi înainte de instalare, după fiecare departament, după prima actualizare în lot și înainte de deconectarea magazinului-. Fiecare decizie materială trebuie să înregistreze timpul, dovezile, proprietarul deciziei și-acțiunea de urmărire.



Creați un plan de hiperîngrijire măsurabil

Hypercare este o perioadă temporară de monitorizare și asistență îmbunătățită după ce un magazin intră în funcțiune. Scopul său este de a detecta problemele operaționale timpurii înainte ca angajații să creeze soluții manuale permanente.

Ghidul site-ului pentrueșecuri comune de actualizare ESLpoate ajuta la definirea categoriilor de incidente pentru coada de hiperîngrijire.

Tabloul de bord Hypercare

Măsură De ce contează
Etichete offline Identifică problemele legate de dispozitiv, de acoperire și de alimentare
Actualizări eșuate sau întârziate Arată dacă tranzacțiile de preț ajung la raft
Preț-rata de promovare a auditului Protejează rezultatul-cu care se confruntă clientul
Legături incorecte Dezvăluie erorile de instalare și{0}}procesul angajatului
Adâncimea cozii și cea mai veche actualizare în așteptare Detectează problemele de capacitate și de recuperare
Eșecuri de revenire la promovare Identifică prețurile promoționale expirate care rămân active
Bilete de suport per magazin Măsoară dificultatea operațională
Relucrarea instalației Prezintă probleme de montaj și calitate
Consum de rezervă Testează ipotezele de înlocuire și de stocare

ESL go-live command center monitoring price audits, offline labels, failed updates, and support tickets

Păstrarea jurnalelor și practicile de investigare ar trebui să sprijine reconstrucția incidentului. TheGhid NIST pentru gestionarea jurnalelor de securitate computerizatăoferă îndrumări mai ample cu privire la dezvoltarea și menținerea proceselor de gestionare a jurnalelor de companie{0}}.

Criterii ilustrative de ieșire din Hypercare

  • Zero incidente critice nerezolvate;
  • Auditurile de preț îndeplinesc pragul aprobat pentru o perioadă stabilă definită;
  • Nu este detectată nicio pierdere de actualizare silențioasă;
  • Actualizările eșuate sunt vizibile, deținute și în cadrul țintei de răspuns;
  • Volumul-tichetelor de asistență este la sau sub pragul de-stare de echilibru;
  • Angajații magazinului efectuează sarcini de rutină fără asistență-echipei de proiect;
  • Hârtia temporară sau soluțiile manuale au fost eliminate;
  • Proprietatea a fost transferată la modelul de suport permanent.

Hypercare ar trebui să se încheie atunci când dovezile susțin tranziția, nu doar pentru că au trecut paisprezece zile.



Protejați accesul, monitorizarea și recuperarea

Lansarea introduce noi conturi de utilizator, instrumente mobile de legare, gateway-uri, API-uri, acces la suport și permisiuni administrative. Securitatea trebuie să facă parte din pregătirea și trecerea mai degrabă decât o sarcină post-lansare.

TheCadrul de securitate cibernetică NIST 2.0oferă o structură largă pentru guvernarea, identificarea, protejarea, detectarea, răspunsul și recuperarea din riscul de securitate cibernetică.

Verificați cel puțin:

  • Acces bazat pe -roluri și cel mai mic privilegiu;
  • Autentificare multi-factor, acolo unde este acceptată;
  • Stocarea și rotația acreditărilor API;
  • Eliminarea conturilor temporare de instalare;
  • Înregistrarea acțiunilor de preț, șablon, legare și rollback;
  • Controale de aprobare pentru modificări în bloc;
  • Regulile de acces-la distanță ale furnizorului;
  • Proceduri de backup, recuperare și escaladare.



Măsurați performanța lansării în funcție de magazin și val

KPI Ce Măsoară
Etichete instalate pe -oră de echipaj Productivitatea instalării
Precizia legăturii pentru prima-dată Configurarea calității produsului-la-etichetă
Rata de reluare a instalării Calitatea montajului si procesului
Preț-rata de promovare a auditului Precizia-clientului
Prima{0}}încercare de actualizare a succesului Fiabilitatea rețelei și a dispozitivului
Timpul de actualizare median și P95 Performanță tipică și-coadă lungă de finalizare
Timp până la operațiuni stabile Cât de repede părăsește un magazin hipercare
Bilete de suport per magazin Dificultate operațională și cerere de sprijin
Rata de finalizare-sarcină de formare Pregătirea angajaților
Consum de rezervă Ipoteze de daune și de inventar
Deschideți incidente critice Dacă următorul val poate continua
Cost pe etichetă instalată Eficiența costurilor de implementare

Performanța de reîmprospătare a afișajului ar trebui să fie separată de procesarea backend, întârzierea în coadă și transmisia gateway-ului. Vezi explicațiaRatele de reîmprospătare ESL și performanța afișajului.

Raportați rezultatele în funcție de arhetipul magazinului, regiune, echipa de instalare, tip de dispozitiv, model de etichetă, zonă de gateway și val de lansare. O medie-lată de lanț poate ascunde un tip de magazin slab sau un echipaj cu o rată de reluare ridicată.



Luați o decizie formală de val

Decizie Când să-l folosești
Continua Criteriile de ieșire sunt îndeplinite, nu mai rămâne nicio problemă critică, iar următoarele magazine sunt pregătite
Continuați cu corecțiile Designul este valid, dar sunt necesare modificări de instruire, montare, suport sau documentație
Pauză O problemă semnificativă de preț, integrare, rețea, securitate sau suport necesită corecție și retestare
Reproiectează Arhetipul Standardul aprobat eșuează în mod repetat pentru un anumit tip de magazin
Rollback Riscul-cu care se confruntă clientul sau riscul operațional nu poate fi controlat în timpul prezentării-live

Retail governance team reviewing evidence and making a formal ESL rollout wave decision

Un scor total ridicat nu ar trebui să depășească niciodată un eșec critic nerezolvat de preț, securitate sau recuperare.



Scenariu ilustrativ de lansare compus

Următorul exemplu este un scenariu de planificare compus, nu o revendicare denumită a clientului.

Un comerciant cu amănuntul propune un al doilea val de producție care să conțină opt supermarketuri. Toate cele opt au trecut validarea de bază a datelor, dar trei includ departamente extinse de congelare. Planul de proiect presupune aceleași rate de montaj și productivitate utilizate în primul val.

În timpul instalării primei-magazin congelator, echipa constată că adaptorul aprobat se slăbește în timpul reaprovizionării. Instalarea încetinește, repetarea crește, iar echipajul consumă majoritatea suporturilor regionale de rezervă. În același timp, echipa de asistență se ocupă de întrebări obligatorii nerezolvate de la două magazine care au părăsit recent-live.

Decizia corectă este de a nu continua pentru că în cele din urmă s-a deschis primul magazin. Echipa de guvernare ar trebui:

  1. Întrerupeți instalațiile rămase-magazinului congelatorului;
  2. Continuați numai cu magazinele care utilizează design-ul standard validat de fixare;
  3. Testați un suport de congelator revizuit în condiții normale de reaprovizionare și curățare;
  4. Actualizați lista arhetipului de materiale și ipoteza privind productivitatea instalației;
  5. Recalculați stocul de rezervă și capacitatea valului;
  6. Completați hypercare pentru magazinele deschise înainte de a reporni grupul întrerupt.

Această decizie împiedică copierea unui defect local în mai multe magazine.



Dovezi necesare în raportul de lansare

Fiecare raport de val ar trebui să includă:

  1. Magazine și arhetipuri incluse;
  2. Starea de pregătire înainte de implementare;
  3. Etichetă instalată, gateway și cantități de montare;
  4. Timpul de instalare planificat și efectiv;
  5. Auditul de preț{0}}și actualizarea rezultatelor;
  6. Defecte de legare, montare și rețea;
  7. Gravitatea defectului și starea cauzei-rădăcină;
  8. Tichete de suport și timpi de rezoluție;
  9. Finalizarea antrenamentului și rezultatele sarcinii;
  10. Consum de rezervă-stoc;
  11. Stare de ieșire din Hypercare;
  12. Acțiuni corective pentru următorul val;
  13. Decizia oficială de continuare, corectare, pauză, reproiectare sau derulare.

Dovezile justificative pot include formulare de pregătire, fotografii de instalare, jurnalele de tranzacții, rapoarte de gateway, rezultate de audit, evaluări de formare, bilete de asistență și documente de semnare-magazinului.



FAQ

Î: Cum ar trebui stabilite pragurile de acceptare pentru un pilot ESL?

R: Pragurile de acceptare ar trebui să fie aprobate înainte de testare și pe baza riscului de preț, cerințelor interne-la nivel de serviciu, performanța actuală a etichetei-de hârtie, angajamentele furnizorilor, formatul magazinului și regulile de preț aplicabile. Exemple de praguri de la un alt comerciant cu amănuntul ar trebui tratate mai degrabă ca referințe de planificare decât ca standarde universale. Eșecurile critice, cum ar fi un preț de vânzare incorect sau o pierdere de tranzacție tacută, ar trebui să fie tratate în mod normal ca porți de lansare separate, în loc să fie mediate într-un scor general.

Î: Rezultatele pilot ESL ar trebui să utilizeze medii sau măsurători percentile?

A: Folosiți ambele. Mediana arată performanța tipică, în timp ce P95 indică timpul în care au fost finalizate 95% dintre actualizările sau incidentele măsurate. Numai mediile pot ascunde un număr mic de întârzieri severe. De asemenea, raportul pilot ar trebui să enumere separat valorile maxime, tranzacțiile eșuate și excepțiile nerezolvate.

Î: Cum ar trebui să fie auditată acuratețea prețurilor în timpul unui pilot ESL?

R: Comparați afișajul fizic al raftului cu înregistrarea sursă aprobată și verificați identificatorul produsului, prețul de vânzare, prețul unitar acolo unde este necesar, prețul promoțional, datele efective, moneda și descrierea produsului. Utilizați validarea completă pentru evenimentele de promovare critice în cazul în care eșantionarea aleatorie este practică și stratificată pentru audituri de rutină. Rezultatele trebuie separate în funcție de departament, tip de dispozitiv, dimensiunea etichetei, tip de actualizare, starea promoției și zonă wireless.

Î: Ce ar trebui să blocheze automat lansarea unei etichete electronice pe raft?

R: Eșecurile critice nerezolvate ar trebui să blocheze lansarea chiar și atunci când scorul total KPI este ridicat. Exemplele includ prețuri incorecte la raft, inversări de promovare eșuate, pierderea tăcută sau duplicarea tranzacțiilor de preț, modificări neautorizate de preț, defecțiuni care nu sunt detectate în mod fiabil și fluxuri de lucru de rutină care nu pot fi finalizate fără intervenția repetată a furnizorului.

Î: Un pilot ESL poate reprezenta fiecare magazin dintr-un lanț de retail?

A: Nu întotdeauna. Un singur pilot poate fi suficient atunci când magazinele au aspecte similare, instalații, sisteme, volume de actualizare și procese de operare. Lanțurile cu formate de magazine diferite pot avea nevoie de arhetipuri pilot separate. Un magazin compact, un supermarket mare, o farmacie și o locație în stil-de depozit pot avea diferite riscuri de acoperire wireless, montaj, flux de lucru și integrare.

Î: Cine ar trebui să dețină KPI-urile pilot ESL?

R: Proprietatea ar trebui împărțită în funcție de sursa dovezilor. Operațiunile de vânzare cu amănuntul pot deține măsuri de forță de muncă și de flux de lucru, IT poate deține rezultatele integrării și monitorizării, comercializarea poate aproba șabloane și comportamentul de promovare, finanțele pot valida ipotezele de cost, iar conducerea magazinului poate evalua îndeplinirea sarcinilor angajaților. Fiecare KPI trebuie să aibă un proprietar numit responsabil pentru calitatea datelor, aprobarea pragului și semnarea-finală.

Î: Cum ar trebui testate actualizările ESL nereușite?

R: Creați defecțiuni controlate cu ore de pornire cunoscute. Exemplele includ deconectarea unui gateway, întreruperea unei conexiuni de integrare, trimiterea unei înregistrări sursă nevalidă, eliminarea unei etichete sau crearea unei legături incorecte controlate. Verificați sincronizarea alertelor, reîncercările automate, clasificarea excepțiilor, escaladarea, recuperarea, jurnalele de audit și starea finală de raft. O defecțiune care este corectată, dar niciodată detectată de platformă, nu ar trebui considerată un test de succes.

Î: Ce dovezi ar trebui să furnizeze un furnizor de ESL după pilot?

R: Solicitați jurnalele de evenimente exportate, actualizați înregistrările de confirmare, regulile de reîncercare, rezultatele recuperării integrării, constatările privind acoperirea gateway-ului, documentația privind rolurile și permisiunile, materialele de instruire, angajamentele de răspuns de asistență, termenii de garanție, recomandări pentru dispozitive de rezervă și o arhitectură de lansare pentru volume mai mari de magazine. Declarațiile neoficiale nu ar trebui să înlocuiască dovezile măsurabile sau angajamentele contractuale.

Î: Cum poate un comerciant să determine dacă economiile de muncă sunt reale?

R: Măsurați modificarea netă a forței de muncă și nu numai munca eliminată din procesul de-etichetare pe hârtie. Scădeți monitorizarea ESL, gestionarea excepțiilor, relegarea, întreținerea șablonului, înlocuirea dispozitivului și timpul de asistență IT din volumul de lucru de bază pe hârtie-eticheta. Înregistrați ore în funcție de rol și departament, deoarece economiile de muncă din magazin pot fi compensate de munca suplimentară pentru echipele centrale de IT sau de asistență.

Î: Ce ar trebui să se întâmple atunci când un departament eșuează, dar scorul general al pilotului trece?

R: Nu aprobați o lansare necondiționată bazată doar pe media la nivel de magazin-. Identificați departamentul eșuat, clasificați cauza principală, corectați rețeaua, montajul, șablonul, fluxul de lucru sau problema de integrare și repetați testele afectate. Lansarea poate continua în zone validate numai atunci când planul de implementare le separă în mod clar de condițiile care necesită încă remediere.



Finala Takeaway

O lansare electronică a etichetei de raft este o transformare operațională controlată care implică date, prețuri, rețele, instalații, logistică, angajați, furnizori, asistență și guvernanță.

Cele mai puternice planuri de lansare clasifică magazinele în arhetipuri repetabile, verifică disponibilitatea cu dovezi, mărimea valurilor în funcție de capacitatea de instalare și suport, controlează trecerea și derularea înapoi, definesc responsabilitatea printr-un RACI, antrenează fiecare rol, mențin stocul de rezervă planificat și păstrează magazinele în hiperîngrijire până când sunt îndeplinite criteriile de ieșire măsurabile.

Fiecare val ar trebui să îmbunătățească standardul înainte de a fi repetat la o scară mai mare. Când apare un defect local, comerciantul cu amănuntul ar trebui să întrerupă sau să reproiecteze arhetipul afectat, mai degrabă decât să reproducă aceeași slăbiciune de-a lungul lanțului.

Cu criterii de intrare disciplinate, drepturi de decizie, controale de recuperare și raportare de performanță, comercianții cu amănuntul pot folosi ESL-uri pentru aeficientizarea operațiunilor de vânzare cu amănuntulfără a sacrifica acuratețea prețului, controlul operațional sau asistența în magazin.
